ウッドデッキ編 25 計画 DIY父さんのリフォーム・リノベーション

ウッドデッキ

✏️ 初回公開日:2017-07-26 / 🔄 リライト更新日:2026年5月8日


✏️ 2026年版 DIY父さんの補足:ウッドデッキ計画の長期化と最終確定

ウッドデッキの計画は長期にわたりました。実際の施工は計画から約1年後。その間に何度も設計を見直し、より良い計画に仕上げていきました。^ ^

計画が長期化した理由

DIY父さんのウッドデッキ計画が1年以上かかった理由:
①材料費の見積もりと予算調整(ハードウッドは高価)
②構造の変更(当初の設計から屋根の形状を変更)
③仕事・育児との両立で作業時間の確保が困難
④追加の検討事項(フェンスの形状・階段の位置)

でも計画に時間をかけた分、施工時のミスが減りました。「急いで作って失敗する」より「じっくり計画して確実に作る」がDIY父さんのスタイルです。m(_ _)m

図面の描き方

DIY父さんはCADや専用ソフトを使わず、方眼紙+鉛筆で図面を描きました。正確な縮尺で描くことで、部材の干渉や納まりの問題を事前に発見できます。

図面に記載する内容:
・平面図(束石配置・床板の向き)
・立面図(高さ・手すり・屋根の形状)
・詳細図(接合部の納まり)
・材料リスト(部材名・寸法・本数・材種)

最近はExcelやGoogleスプレッドシートで材料リストを作ると数量・コスト計算が楽です。^ ^

ウッドデッキの計画で学んだこと

長期間の計画フェーズを経て学んだこと:
・完璧な計画はない。ある程度で決断して施工に移ることが大切
・計画変更があっても柔軟に対応できる構造にしておく
・材料の発注は施工開始の2〜3週間前に(特にハードウッドは納期がかかる)
・近所への挨拶を事前に(工具音・廃材処理のため)

DIY父さんは近所への挨拶を怠らないようにしています。良好な近隣関係は大家業にも直結します。^ ^

🌳 ウッドデッキDIYを検討している方へ

ウッドデッキの材料は「木材の種類・サイズ・数量」をしっかり計画してから購入するのがコスト削減のコツです。^ ^


マルトクショップ|ウッドデッキ材・木材を1枚から通販 »


タカラスタンダード

✏️ 初回公開日:2017-07-26 / 🔄 リライト更新日:2026年5月8日


✏️ 2026年版 DIY父さんの補足:ウッドデッキ計画の長期化と最終確定

ウッドデッキの計画は長期にわたりました。実際の施工は計画から約1年後。その間に何度も設計を見直し、より良い計画に仕上げていきました。^ ^

計画が長期化した理由

DIY父さんのウッドデッキ計画が1年以上かかった理由:
①材料費の見積もりと予算調整(ハードウッドは高価)
②構造の変更(当初の設計から屋根の形状を変更)
③仕事・育児との両立で作業時間の確保が困難
④追加の検討事項(フェンスの形状・階段の位置)

でも計画に時間をかけた分、施工時のミスが減りました。「急いで作って失敗する」より「じっくり計画して確実に作る」がDIY父さんのスタイルです。m(_ _)m

図面の描き方

DIY父さんはCADや専用ソフトを使わず、方眼紙+鉛筆で図面を描きました。正確な縮尺で描くことで、部材の干渉や納まりの問題を事前に発見できます。

図面に記載する内容:
・平面図(束石配置・床板の向き)
・立面図(高さ・手すり・屋根の形状)
・詳細図(接合部の納まり)
・材料リスト(部材名・寸法・本数・材種)

最近はExcelやGoogleスプレッドシートで材料リストを作ると数量・コスト計算が楽です。^ ^

ウッドデッキの計画で学んだこと

長期間の計画フェーズを経て学んだこと:
・完璧な計画はない。ある程度で決断して施工に移ることが大切
・計画変更があっても柔軟に対応できる構造にしておく
・材料の発注は施工開始の2〜3週間前に(特にハードウッドは納期がかかる)
・近所への挨拶を事前に(工具音・廃材処理のため)

DIY父さんは近所への挨拶を怠らないようにしています。良好な近隣関係は大家業にも直結します。^ ^

🌳 ウッドデッキDIYを検討している方へ

ウッドデッキの材料は「木材の種類・サイズ・数量」をしっかり計画してから購入するのがコスト削減のコツです。^ ^


マルトクショップ|ウッドデッキ材・木材を1枚から通販 »


タカラスタンダード

こんにちは。DIY父さんです。^ ^
DIY父さんは、体幹トレーニングを始めます!
では、DIY父さんの体幹の現状確認をします。
ベンチマークは以下のポイントです。
今後は、月2回くらいで再計測します。
身長:173cm
体重:71.8kg
頸部:39cm
胸部:94cm
腹部:87cm(ビール腹)
上腕部:33.5cm
前腕部:30cm
大腿部:46cm
(膝上10cm)
下腿部:38cm
(膝下15cm)
さあ、始めましょう!!٩( ‘ω’ )و
とりあえず、明日から(笑)
では、エクステリアのリフォーム・リノベーションの続編です。
次は垂木の強度計算をします。
垂木の検討は少し前後します。
なぜなら、垂木の上には母屋が乗ります。
今回、その母屋は極力垂木のスパンを飛ばしたいので1×4材を使います。
と言うことは、垂木の強度限界よりも先に垂木の強度限界がきます。
(恐らく。)
でも、とりあえず垂木の強度限界となる支点間距離を出します。
荷重条件は、梁と同等です。
積雪荷重は、2,569N
最低でも垂木4本は必要なので、受け持ち荷重は1/3です。

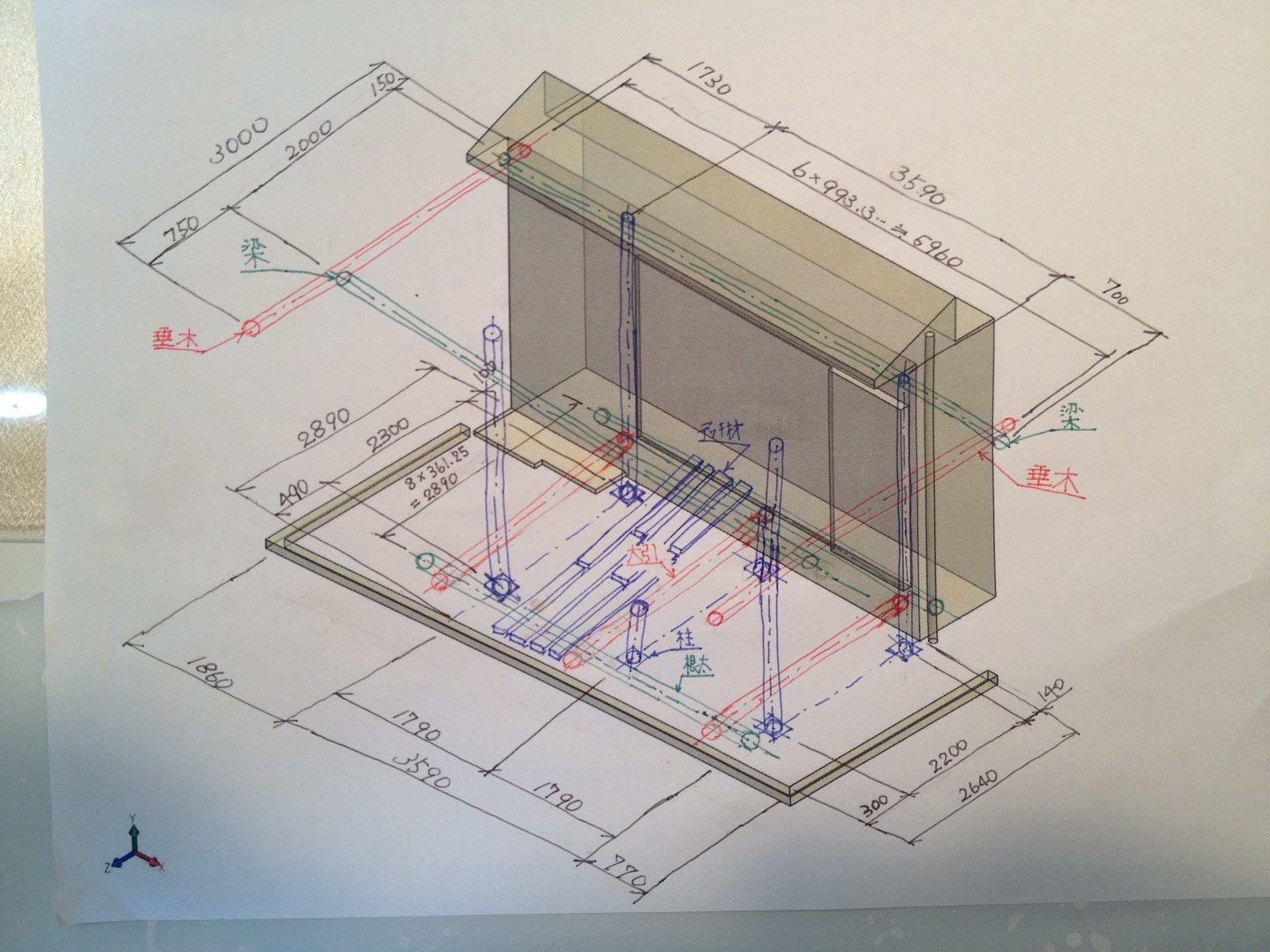

↑ 垂木の受け持ち範囲です。
当分布荷重として、
ω=2,569/(3×2,000)=0.428N/mm
支点間距離は、2,000mm
M=ωL^2/8より
M=0.428×2,000^2/8=214,000Nmm
σ=M/Zより
σ=214,000/2,990=71.6N/mm 〈 157N/mm2→OK
δ=5ωL^4/348EIより
δ=5×0.428×2,000^4/348×2.05×10^5×72,600=6.6mm 〈 6.7mm(1/300)→OK
応力も、たわみも許容値に入りました。^ ^
次は、母屋です。
では、今日はこの辺で(^^)/~~~
